अपर म्याग्दी जलविद्युत् आयोजनाको क्षमता बढ्यो


म्याग्दी – धवलागिरि गाउँपालिकामा निर्माणाधीन अपर म्याग्दी जलविद्युत् आयोजनाको क्षमता बढेको छ। यसअघि ३७ मेगावाट रहेको आयोजनाको क्षमता बढाएर ४६ दशमलव २५ मेगावाट बनाइएको प्रवर्द्धक कम्पनी हाइड्रो इम्पायर प्रालिले जनाएको छ। आयोजना प्रमुख रमेश सुवेदीले पानीको स्रोत पर्याप्त भएकाले नौ दशमलव २५ मेगावाट क्षमता बढाइएको जानकारी दिए।

‘सुरुङको आकार, हेड (विद्युत्गृह र बाँधको उचाइ), टर्वाइनको क्षमता बढाउने र लगानी थप गरेपछि आयोजनाको क्षमता बढाउन विद्युत् विकास विभागबाट सैद्धान्तिक सहमति प्राप्त भइसकेको छ’, उनले भने, ‘थप जग्गा अधिग्रहण र वन क्षेत्र उपभोग गर्न नपर्ने हिसाबले क्षमता अभिवृद्धि गरिएको हो।’

यसअघि ३१४ मिटर अग्लो रहेको हेडलाई बढाएर ३१७ मिटर र खोलाबाट सुरुङमा हालिने पानीको मात्रा १४ दशमलव ४१ घनमिटर प्रतिसेकेण्डबाट बढाएर १७ दशमलव २४ घनमिटर प्रतिसेकेण्ड बनाइएको छ।

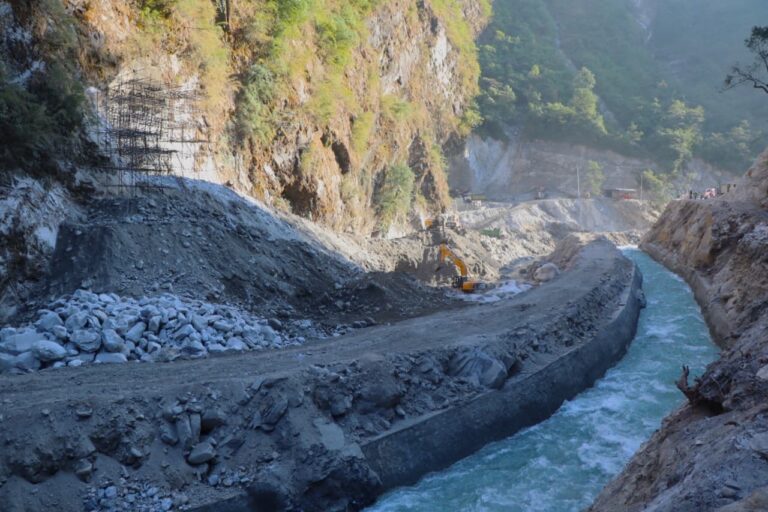

अनुमानित लागत आठ अर्ब ४६ करोड ५४ लाख रुपैयाँ दुई हजार रहेको हाइड्रो इम्पायरका प्रबन्ध निर्देशक जितबहादुर घर्तीले बताए। धवलागिरि–४ सिङकोश दोभानमा बाँध र घिम्लेटी (खारपानी) मा विद्युत्गृह निर्माण सुरु भएको छ। आयोजनाको हालसम्म ३५ प्रतिशत भौतिक प्रगति भएको छ।

विसं २०८१ फागुनदेखि तीन हजार ८३८ मिटर लामो सुरुङ निर्माण सुरु भएको थियो। बाँधस्थल, चेचुङको अडिट र घिम्लेटीको आउटलेटबाट हालसम्म दुई हजार ४०० मिटर सुरुङ निर्माण भइसकेको छ। घिम्लेटीमा आयोजनाको प्रशासनिक भवन निर्माण भएको छ। आउटलेटबाट विद्युत्गृहसम्म ८४३ मिटर लामो पेनस्टक पाइपलाइन रहनेछ। यो आयोजना रन अफ द रिभर (नदी प्रभाहमा आधारित) हो।

आयोजनाको सिभिल ठेकेदार आरएससी आरजे जेभी र माछापुछ्रे इन्जिनियरिङ प्रालि रहेका छन्। साथै इलेक्ट्रोमेकानिकल कार्यका लागि ठेकेदार कम्पनी ट्रोयर इटली रहेको छ। हाइड्रोमेकानिकल कार्यका लागि माछापुछ्रे मेटल एण्ड मेसिनरी वर्कसप प्रालि परिचालित भएको छ। वित्तीय व्यवस्थापनका लागि सिद्धार्थ बैंकको अगुवाइमा नेपाल एसबीआई बैंक, सिटिजन्स बैंक इन्टरनेशनल, एभरेष्ट बैंक र नवील बैंकले लगानी गरेका छन्। यसमा ७०–३० को अनुपातमा आधारित बैंक र स्वपुँजी रहनेछ।

यस आयोजनाबाट उत्पादन हुने विद्युत् नेपाल विद्युत् प्राधिकरणको डाँडाखेत सबस्टेशनमार्फत केन्द्रीय ग्रिडमा जोडिनेछ। करिब १० किलोमिटर लामो १३२ केभी क्षमताको डबल सर्किट प्रसारण लाइन निर्माणको तयारीमा छ। शिवरात्रि खोलादेखि बाँध निर्माणस्थलसम्म करिब १८ किलोमिटर पहुँचमार्ग निर्माण भएको छ।

आयोजनाले धवलागिरि गाउँपालिकाको सिफारिसमा खिवाङ र चेचुङ गाउँमा सडक पुर्‍याउन सहयोग गरेको छ। विसं २०८३ चैतसम्म विद्युत् उत्पादन गर्ने लक्ष्य रहेको आयोजना प्रमुख सुवेदीले बताए।

क्षमता अभिवृद्धिको प्रक्रियाअनुसार आयोजना प्रभावित क्षेत्रका बासिन्दा तथा सरोकारवालाको सुझाव सङ्कलन गर्न शनिबार धवलागिरि–४ नाउरामा मस्यौदा परिमार्जित प्रारम्भिक वातावरणीय परीक्षण प्रतिवेदनको सार्वजनिक सुनुवाइ सम्पन्न भएको छ।

परामर्शदाता इनर्जी रिसोर्सेस एण्ड सलुसन्स प्रालिका प्रबन्ध निर्देशक शङ्कर बस्यालले आयोजना निर्माणका क्रममा पर्ने वातावरणीय, सामाजिक, आर्थिक असर तथा न्यूनीकरणका उपायका विषयमा प्रतिवेदन प्रस्तुत गरेका थिए। आयोजना प्रभावित क्षेत्रमा नीतिगत व्यवस्थाअनुसार समुदाय सहयोगका विभिन्न कार्यक्रमका लागि रु छ करोड ३४ लाख ९१ हजार बजेट प्रस्ताव गरिएको छ।

सार्वजनिक सुनुवाइ कार्यक्रममा वडाध्यक्ष यामबहादुर घर्ती, वडा सदस्य हरिप्रसाद तिलिजा, जनसुधार युवा क्लबका अध्यक्ष लीलबहादुर घर्ती, खाम्लाका बासिन्दा केशरमान पुन, चन्द्रज्योति मावि व्यवस्थापन समितिका अध्यक्ष शेरबहादुर पुन र नाउराका बासिन्दा कुलबहादुर घर्तीले सुझाव दिएका थिए।

पहुँचमार्गको स्तरोन्नति, खिवाङ–मुदी जोड्ने सडकमा मोटरबेल पुल, सडकको धुलो नियन्त्रण, सामाजिक उत्तरदायित्व कार्यक्रमका बजेटको पारदर्शी परिचालन गर्न उनीहरुले सुझाव दिएका थिए।
